Первый пуск парового жаротрубного котла — это не формальный этап после завершения монтажа, а момент, в котором закладываются безопасность, ресурс и стабильность дальнейшей эксплуатации. Даже качественно изготовленный котел при неправильной подготовке может уже в первые дни работы столкнуться с загрязнением поверхностей нагрева, нарушением водно-химического режима, вспениванием котловой воды, уносом влаги в пар, коррозионными процессами и локальными отложениями.



Первый  пуск

...

На практике большинство проблем раннего периода эксплуатации связано не с “неисправным котлом”, а с тем, что подготовительные операции были выполнены неполно, в неправильной последовательности или без опоры на заводскую документацию и программу пусконаладочных работ. Для парового жаротрубного котла это особенно критично: его надежность напрямую зависит от чистоты внутренних поверхностей, корректной работы обвязки, качества питательной воды, автоматики безопасности и соблюдения допустимых режимов прогрева.

Почему первый пуск — критически важный этап

После изготовления, хранения, транспортировки и монтажа внутри котла и трубопроводов обычно остаются технологические загрязнения. Это могут быть окалина, остатки сварочных работ, механические примеси, монтажная пыль, следы масел, антикоррозионных и консервационных составов. Если ввести оборудование в работу без надлежащей подготовки, эти загрязнения начинают циркулировать по системе, оседать на поверхностях нагрева и нарушать работу арматуры, КИПиА и устройств безопасности.

Для парового котла последствия особенно чувствительны. Даже сравнительно небольшие отложения ухудшают теплообмен, повышают тепловую напряженность металла и создают предпосылки к ускоренному износу. Остаточные масла и органические загрязнения способны вызывать вспенивание воды, нестабильный уровень, ухудшение качества пара и унос влаги в паропровод. Ошибки на старте нередко переходят в хронические проблемы эксплуатации, которые затем приходится устранять уже остановами, промывками и ремонтами.

Именно поэтому подготовка к первому пуску должна рассматриваться как инженерная процедура, а не как “предварительный запуск для проверки”.

Что включает подготовка котла к первому пуску

Внешний и внутренний осмотр, проверка комплектности

До начала каких-либо операций необходимо подтвердить, что котел и вспомогательное оборудование смонтированы в соответствии с проектом и документацией изготовителя. Проверяют состояние корпуса, камер, люков, изоляции, опор, фланцевых и резьбовых соединений, отсутствие механических повреждений после транспортировки и монтажа. При наличии доступа выполняют внутренний осмотр, чтобы оценить состояние поверхностей и выявить видимые загрязнения.

Отдельно сверяют комплектность поставки: арматура, контрольно-измерительные приборы, предохранительные устройства, уровнемерные приборы, насосное оборудование, элементы топливной системы, документация, паспорта и инструкции.

Проверка арматуры, КИПиА и автоматики безопасности

Перед первым пуском должна быть подтверждена работоспособность всей запорной, регулирующей и предохранительной арматуры. Недопустимо подходить к розжигу с неиспытанными предохранительными клапанами, неподтвержденной работой датчиков уровня, давления, температуры, а также с неотлаженными блокировками и сигнализацией.

Для жаротрубного парового котла особое значение имеет проверка:

  • защит по минимальному и максимальному уровню воды;
  • сигнализации аварийных и предупредительных состояний;
  • цепей отключения горелки;
  • корректности показаний приборов давления и уровня;
  • логики работы автоматики безопасности.
Проверка обвязки, трубопроводов и вспомогательных систем

Подготовка не ограничивается только котлом. Обязательно оценивают состояние и готовность питательной линии, дренажей, продувок, паропроводов, конденсатной схемы, деаэрации и системы водоподготовки. Ошибка здесь типична: котел подготовлен, но питательная вода нестабильна по качеству или трубопроводы после монтажа не очищены. В результате проблемы возникают уже после выхода на режим.

Документация как часть безопасности

До ввода котла в работу должны быть доступны и согласованы:

  • паспорт оборудования;
  • инструкция завода-изготовителя;
  • проектная документация;
  • программа пусконаладочных работ;
  • схемы обвязки и автоматизации;
  • документы по водно-химическому режиму;
  • инструкции по эксплуатации и промышленной безопасности.

Если фактическая схема отличается от проектной или отсутствуют подтвержденные режимные карты, первый пуск превращается в управляемый риск.

Промывка котла и трубопроводов

Зачем она нужна

Промывка перед первым пуском необходима для удаления загрязнений, неизбежно возникающих на этапах изготовления и монтажа. Ее задача — не “освежить” оборудование, а подготовить внутренние поверхности и коммуникации к штатной эксплуатации, снизив риск засорения, отложений и нестабильной работы.

На практике при промывке удаляют:

  • окалину;
  • сварочный грат и остатки монтажных работ;
  • механические примеси;
  • следы масел и смазок;
  • консервационные материалы;
  • продукты поверхностной коррозии, появившиеся в период хранения.
Гидравлическая промывка и химическая очистка — не одно и то же

Гидравлическая промывка предназначена прежде всего для удаления механических загрязнений и слабосвязанных отложений потоком воды. Это базовая операция, но ее возможностей недостаточно, если в системе присутствуют маслянистые загрязнения, стойкие технологические пленки или значительное количество продуктов коррозии.

Химическая очистка решает другой круг задач: удаление определенных видов загрязнений за счет специально подобранных реагентов и режимов обработки. Она требует программы работ, контроля параметров раствора, соблюдения мер безопасности, а также последующей нейтрализации, промывки и контроля качества.

Именно поэтому вопрос “достаточно ли обычной промывки” не должен решаться по шаблону. Если после монтажа выявлены выраженные загрязнения, следы масел, остатки консервации или имеются требования изготовителя, выполняется отдельная программа очистки. Конкретная технология выбирается не по привычке персонала, а по паспорту оборудования, рекомендациям производителя, результатам осмотра и условиям конкретного объекта.

Щелочение котла: для чего оно проводится

Щелочение — это одна из ключевых операций подготовки парового котла к вводу в работу, если она предусмотрена изготовителем, проектом или программой ПНР. Его основная задача — удалить с внутренних поверхностей маслянистые и органические загрязнения, перевести оборудование в состояние, более пригодное для устойчивого ведения водно-химического режима, и снизить риск дальнейшего образования эксплуатационных отложений.

Для жаротрубного котла щелочение особенно важно в случаях, когда:

  • оборудование новое и после монтажа присутствуют следы масел, смазок, технологических составов;
  • выполнялась значительная сварка и сборка трубопроводов;
  • есть требования завода-изготовителя;
  • по результатам осмотра и анализа воды стандартной промывки недостаточно.

На практике щелочение является частью пусконаладочных работ и выполняется по утвержденной программе. В ней определяются состав реагентов, концентрации, температурный режим, продолжительность, порядок циркуляции, промежуточный контроль, промывка после обработки и критерии завершения операции. Универсальных дозировок и “типовых рецептов на все котлы” здесь быть не может: корректные режимы задаются только на основании документации и с участием специалистов по ХВО и водно-химическому режиму.

Важно понимать, что щелочение — не заменитель нормальной промывки и не самостоятельная “волшебная” процедура. Оно эффективно только как элемент комплексной подготовки, когда параллельно обеспечены чистота трубопроводов, готовность водоподготовки и контроль химических показателей.

Проверка перед розжигом и первым набором параметров

После завершения промывки, щелочения и контрольных осмотров переходят к операциям перед розжигом. На этом этапе котел заполняют подготовленной водой требуемого качества, обеспечивают удаление воздуха, проверяют уровень по рабочим и контрольным приборам, подтверждают готовность питательных насосов и системы деаэрации.

Отдельное внимание уделяется:

  • герметичности котла, арматуры и соединений;
  • работоспособности сигнализации, защит и блокировок;
  • состоянию горелочного устройства;
  • готовности топливного хозяйства;
  • соответствию питающей среды требованиям по качеству.

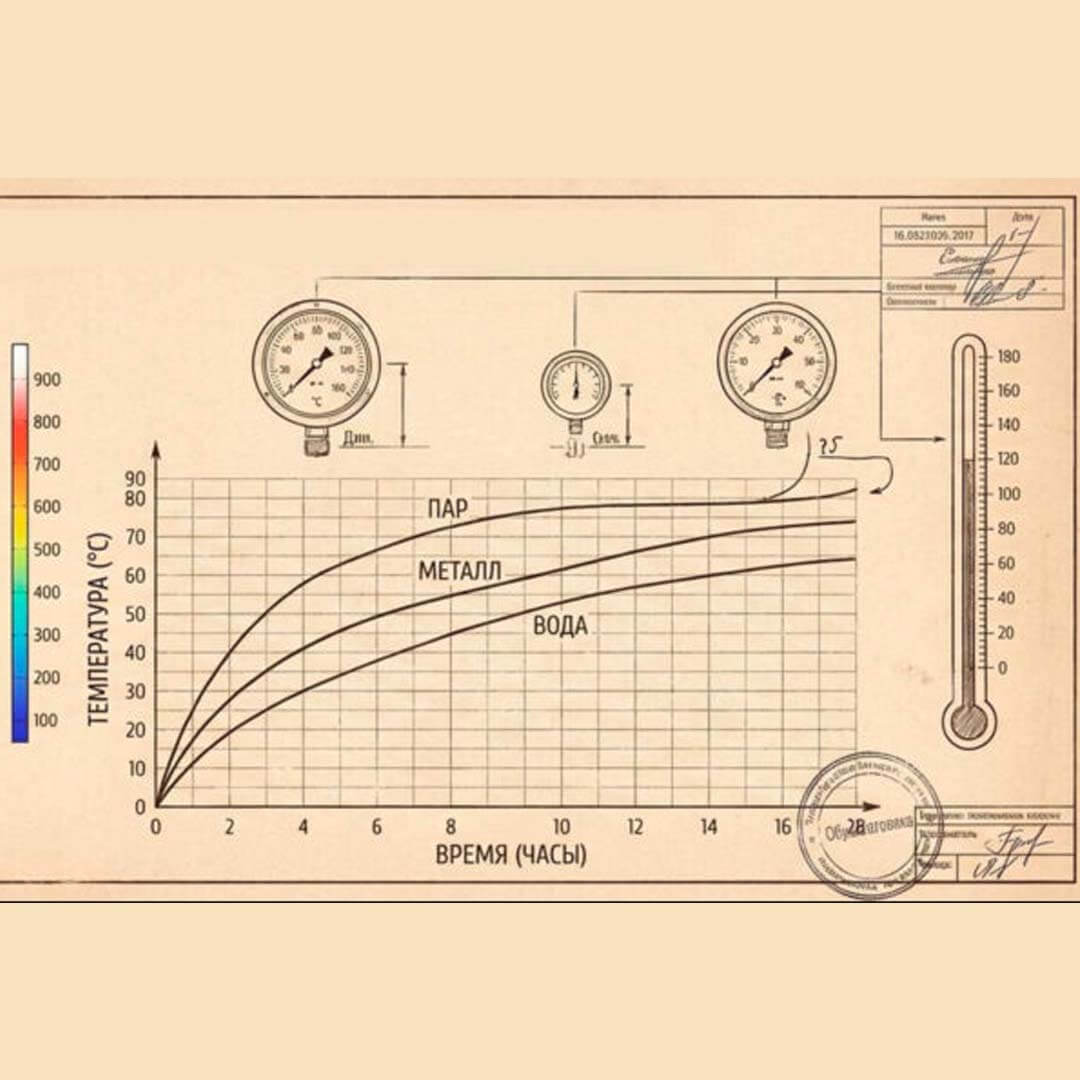

Для парового жаротрубного котла критичен плавный прогрев. Слишком быстрый набор температуры и давления повышает термические напряжения в металле, создает риск деформаций, разгерметизации соединений и нестабильной работы уровня. Допустимые темпы прогрева и подъема давления должны задаваться изготовителем и соблюдаться без попыток “ускорить ввод”.

Проверка перед розжигом и первым набором параметров

Перед розжигом целесообразно отдельно пройти короткий контрольный перечень:

  • подтверждена комплектность котла и вспомогательного оборудования;
  • выполнены внешний и внутренний осмотры;
  • завершены промывка и, при необходимости, щелочение;
  • проверена чистота трубопроводов, продувок и дренажей;
  • подготовлена и проверена система водоподготовки и деаэрации;
  • качество питательной воды соответствует установленным требованиям;
  • проверены уровнемеры, манометры, датчики, сигнализация и блокировки;
  • подтверждена работоспособность предохранительных устройств;
  • проверены насосы, арматура и герметичность соединений;
  • горелка и топливное хозяйство готовы к безопасному пуску;
  • персонал обеспечен программой ПНР и эксплуатационной документацией;
  • назначен порядок контроля параметров в первые часы работы.

Первый пуск и ввод в работу

Первый пуск выполняют по программе пусконаладочных работ и инструкции изготовителя. Общая логика процесса включает розжиг, плавный прогрев, поэтапный набор давления, контроль уровня воды, проверку работы арматуры и систем автоматики, а также наблюдение за состоянием пара и котловой воды.

В первые часы и смены эксплуатации контролируют не только давление и температуру, но и признаки качества процесса:

  • устойчивость уровня воды;
  • отсутствие ненормального вспенивания;
  • корректность продувки;
  • чистоту пара;
  • работу питательной системы;
  • показания автоматики безопасности;
  • соответствие показателей водно-химического режима установленным требованиям.

Именно в этот период часто выявляются скрытые монтажные дефекты, остаточные загрязнения, ошибки в обвязке или настройки автоматики. Поэтому ввод в работу нельзя считать завершенным сразу после получения пара. Он заканчивается только после подтверждения устойчивой работы оборудования и оформления результатов ПНР.

Таблица: ключевые этапы подготовки

ЭтапЦельЧто контролируютВозможные риски при нарушении
Осмотр и проверка комплектностиПодтвердить готовность котла и системСостояние котла, арматуры, КИПиА, наличие документацииПропуск дефектов, запуск с неполной комплектацией
Промывка котла и трубопроводовУдалить механические и технологические загрязненияЧистоту воды на выходе, состояние дренажей и линийЗасорение арматуры, отложения, нестабильная работа
ЩелочениеУдалить маслянистые загрязнения, подготовить поверхностиПараметры раствора, длительность, качество последующей промывкиВспенивание, унос влаги, нарушение ВХР
Проверка перед розжигомПодтвердить готовность к безопасному пускуУровень воды, герметичность, защиты, блокировки, горелкуАварийные остановы, отказ защит, повреждение оборудования
Первый пуск и набор параметровВывести котел на штатный режимТемп прогрева, давление, уровень, качество пара и водыТермические напряжения, срыв режима, снижение ресурса
Контроль после пускаЗакрепить устойчивую эксплуатациюПродувку, ВХР, работу арматуры и автоматикиХронические проблемы на раннем этапе эксплуатации

Типичные ошибки при первом пуске

Одна из самых распространенных ошибок — запуск без полноценной промывки. Формально котел “пошел в работу”, но уже в первые смены начинаются загрязнение уровнемерных колонок, нестабильные показания, забивание арматуры и проблемы с качеством пара.

Не менее опасно игнорирование качества воды. Даже новый котел не компенсирует недостатки водоподготовки. Если деаэрация неустойчива, а питательная вода не соответствует требованиям, коррозия и отложения начнутся независимо от качества монтажа.

Еще одна типичная ошибка — слишком быстрый прогрев. Желание быстрее выйти на нагрузку приводит к дополнительным напряжениям в металле и сокращает ресурс оборудования уже на старте.

Серьезным нарушением является пуск с непроверенными предохранительными клапанами, неотлаженной автоматикой или неподтвержденными блокировками. В этом случае эксплуатация фактически начинается без гарантированной защиты от аварийных режимов.

Наконец, опасен подход “запустим по опыту”. Для промышленного парового котла опыт персонала важен, но он не заменяет паспорт оборудования, инструкции завода-изготовителя, проект и программу ПНР. Универсальных сценариев первого пуска не существует.

Заключение

Грамотная подготовка парового жаротрубного котла к первому пуску — это основа его безопасной, экономичной и долговечной работы. Промывка, щелочение, проверка арматуры, КИПиА, автоматики безопасности, водоподготовки и деаэрации должны рассматриваться как единый комплекс мероприятий, а не как набор отдельных формальных процедур.

Чем точнее соблюдены требования изготовителя, проектные решения, программа пусконаладки и регламент водно-химического режима, тем меньше вероятность ранних отказов, внеплановых остановов и ускоренного износа. Поэтому подготовку к первому пуску и ввод в работу целесообразно поручать специалистам, которые умеют видеть не только сам котел, но и всю систему котельной в целом.

Кратко: что важно запомнить

  • Первый пуск определяет не только момент ввода, но и дальнейший ресурс котла.
  • Новый котел после монтажа почти всегда требует не только осмотра, но и полноценной подготовки внутренних поверхностей и трубопроводов.
  • Промывка удаляет механические загрязнения, а щелочение решает задачи, связанные прежде всего с маслянистыми и технологическими остатками.
  • Конкретные режимы промывки, щелочения, прогрева и набора давления нельзя назначать “по аналогии” — они определяются документацией и программой ПНР.
  • Устойчивый водно-химический режим, корректная деаэрация и качество питательной воды не менее важны, чем состояние самого котла.
  • Предохранительные устройства, автоматика безопасности, сигнализация и блокировки должны быть подтверждены до розжига, а не после него.
  • Надежный ввод в работу — это результат системной пусконаладки, а не ускоренного запуска “для проверки”.
